W sierpniu tego roku rozpoczęliśmy prace budowlane związane z wykonaniem kotłowni rezerwowo-szczytowej dla PGE Energia Ciepła S.A.
Obecnie na placu budowy trwają intensywne prace związane z wykonaniem fundamentów głównych 3️ obiektów:
- budynku kotłowni,
- budynku elektrycznego,
- komina.

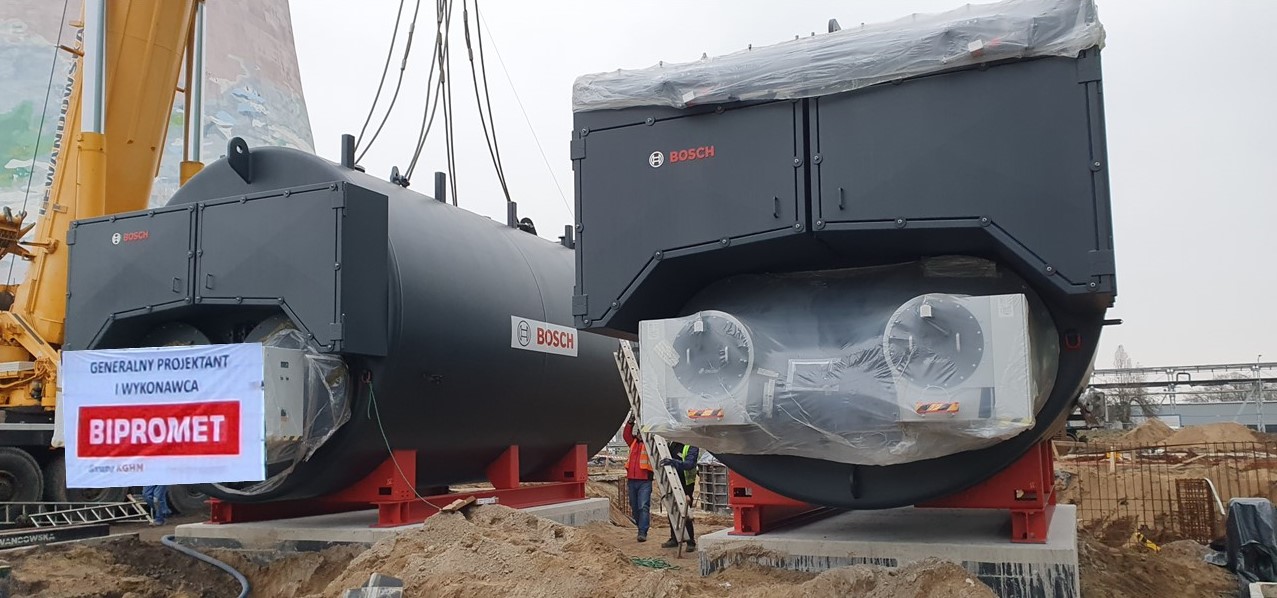

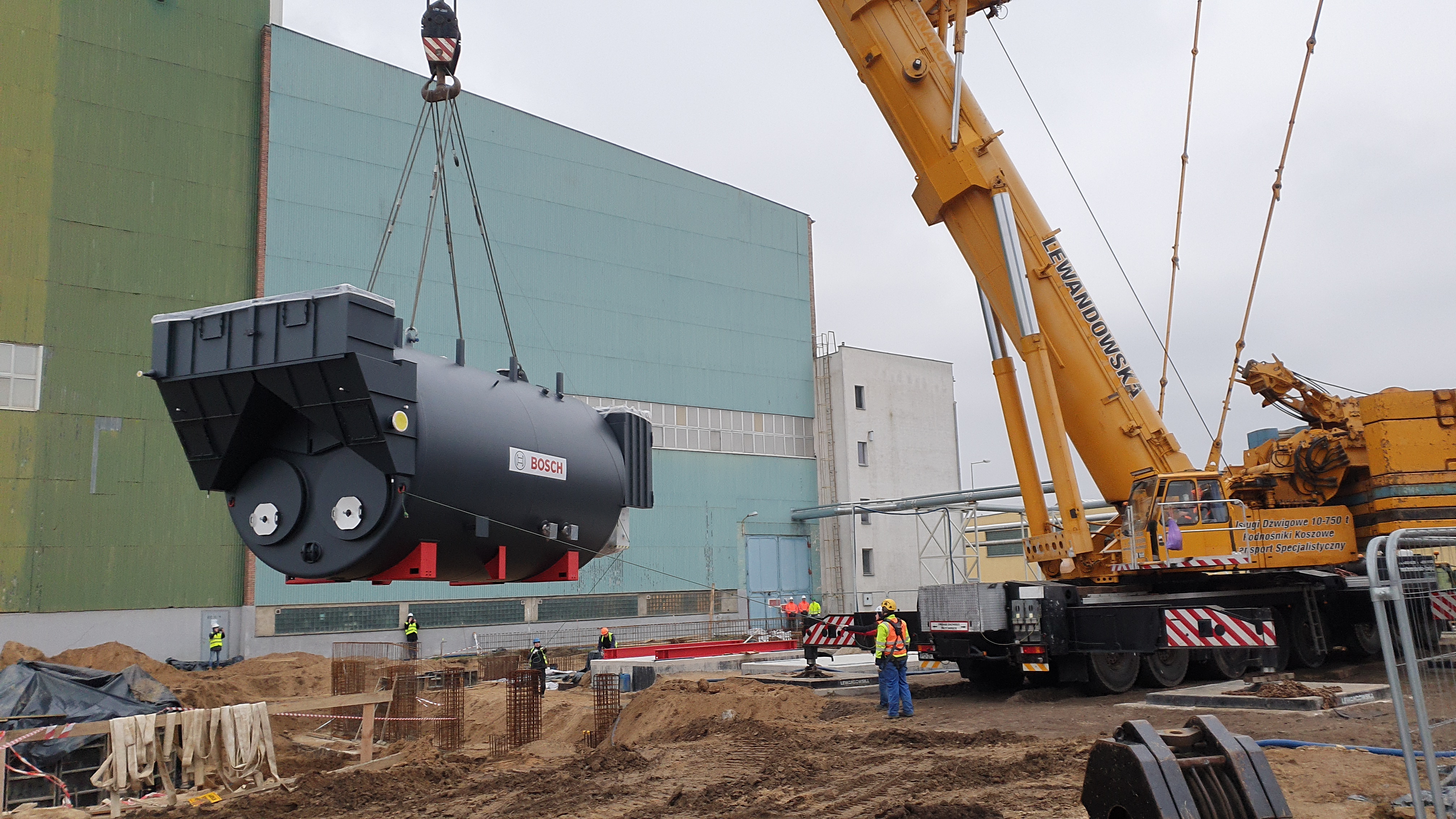

W połowie listopada rozpoczęły się dostawy pierwszych urządzeń technologicznych. Zwieńczeniem tego etapu było dostarczenie 2 kotłów odpowiedzialnych za wytwórstwo energii cieplnej w okresach o podwyższonym zapotrzebowaniu na ciepło.
Każdy kocioł o mocy 32 MW posiada konstrukcję trójciągową płomienicowo-płomieniówkową. Jeden z nich jest kotłem parowym, natomiast drugi wodnym.
Kolejnym etapem po ustawieniu kotłów jest zakończenie prac fundamentowych. Umożliwi to rozpoczęcie montażu konstrukcji stalowej i obudowy zainstalowanych kotłów, a także rozpoczęcie montażu instalacji technologicznych.
Zgodnie z założeniami, wszystkie prace montażowe, oraz uruchomienie kotłowni i przekazanie jej do eksploatacji powinny mieć miejsce przed końcem listopada 2023 r. - podsumował Kierownik Kontraktu Pan Tomasz Penkała.
Nazwa
Budowa kotłowni rezerwowo-szczytowej dla PGE Energia Ciepła S.A.
Data publikacji
06/12/2022
